Recupero e valorizzazione dell’area archeologica dei Porti Imperiali di Claudio e Traiano: Antemurale, Portico di Claudio, Horrea Traianei, Horrea Saveriani
Fiumicino, Roma
2022-2024
progettisti: Studio Croci e Associati (capogruppo), Insula (architettura), OSA (Paesaggio), R. Menichelli (Geologia), L. Pelagalli, (Restauro), D. Rose (Archeologia), Sara D’Ottavi
committente: Ministero della Cultura, Parco Archeologico di Ostia Antica
oggetto: PFTE, Progetto Definitivo, Progetto Esecutivo

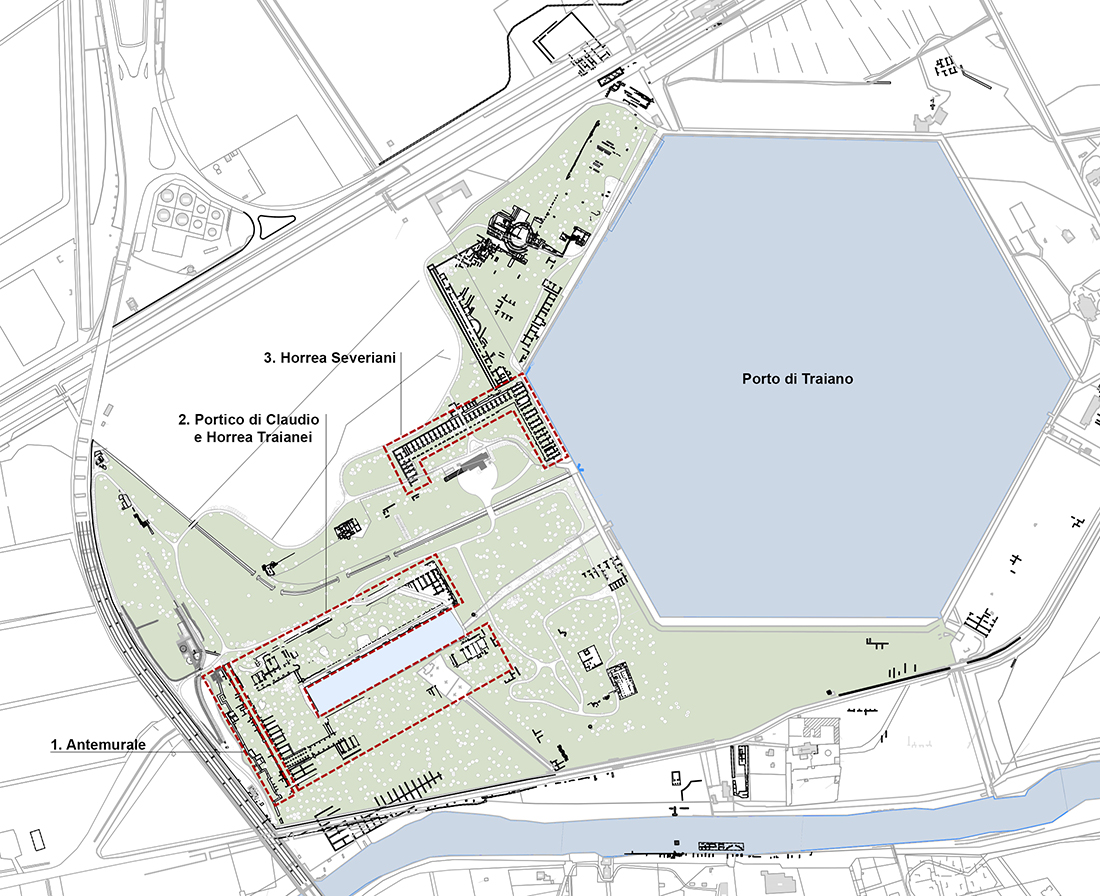

consistenza: 2,5 ettari
Il progetto è finalizzato alla conservazione ed alla valorizzazione del patrimonio costituito dai resti delle strutture portuali imperiali del grande scalo marittimo romano. Il programma è prevalentemente incentrato sul restauro dei monumenti archeologici e sulla valorizzazione degli aspetti paesaggistici che nel sito di Porto scaturiscono dalla stretta relazione fra le rovine e la vegetazione. Insieme al restauro di centinaia di metri quadri di superfici e al consolidamento delle strutture monumentali, si uniscono le esigenze di valorizzazione storica e paesaggistica, di comunicazione e educazione al patrimonio, che potranno essere raggiunti attraverso la piena fruibilità dell’area.
Tra gli interventi più significativi è interessante citare quelli sulla Darsena e sugli Horrea Severiani.

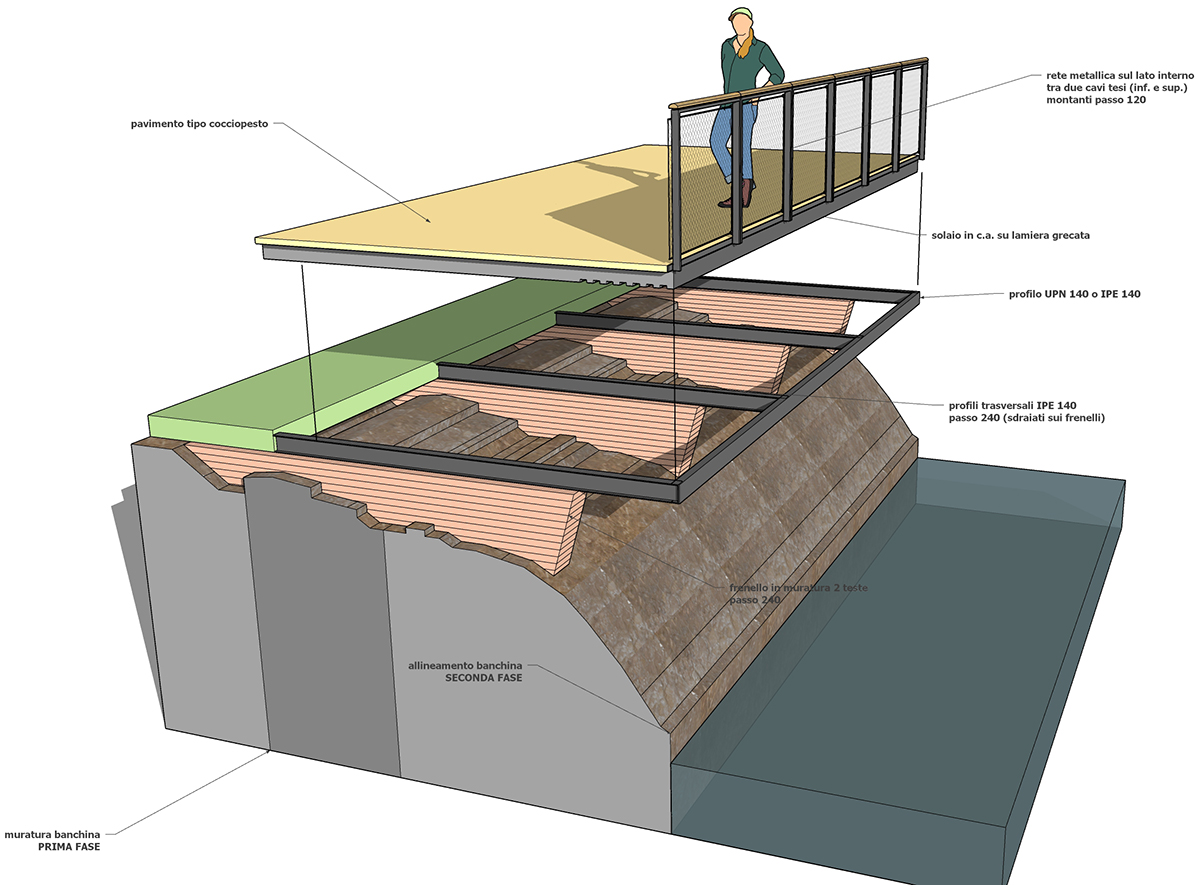

Il progetto di valorizzazione della Darsena consiste nella realizzazione di una passerella che rievoca il margine della banchina, che insieme alla rimozione calibrata della vegetazione e la bonifica delle sponde, favorisce la comprensione del sito archeologico.

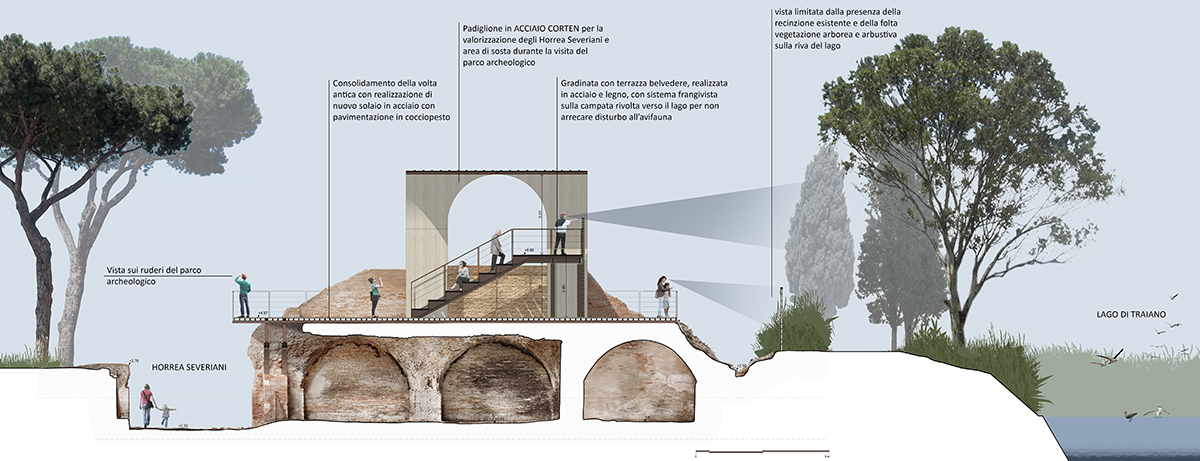

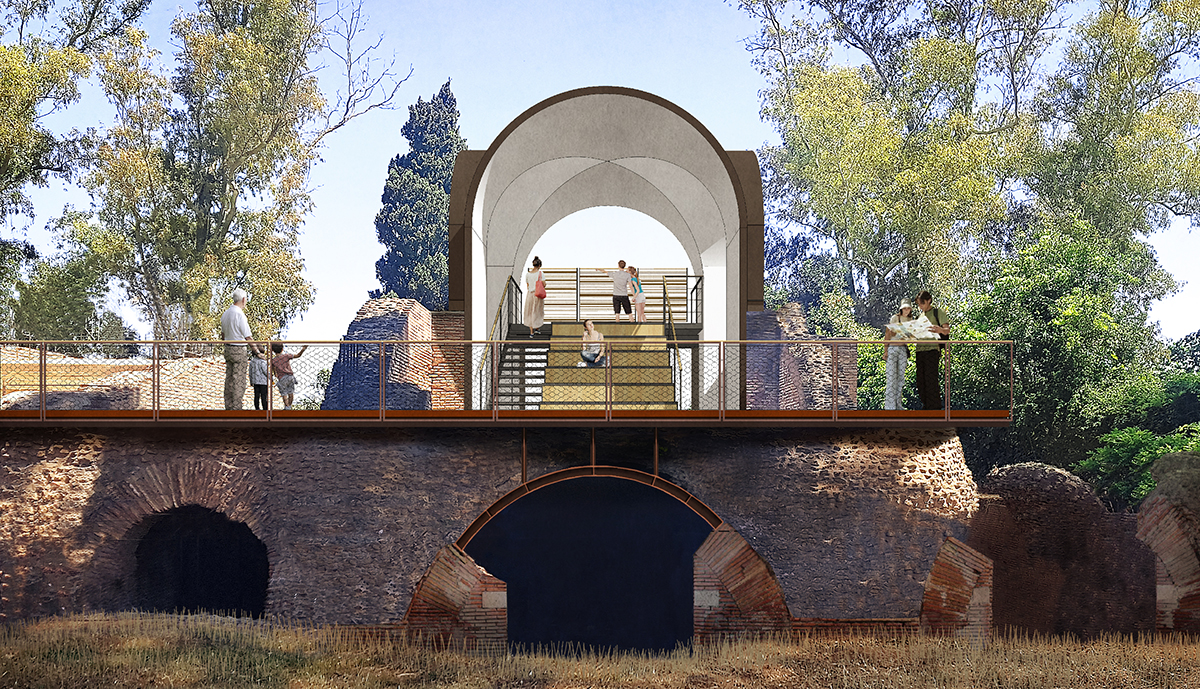

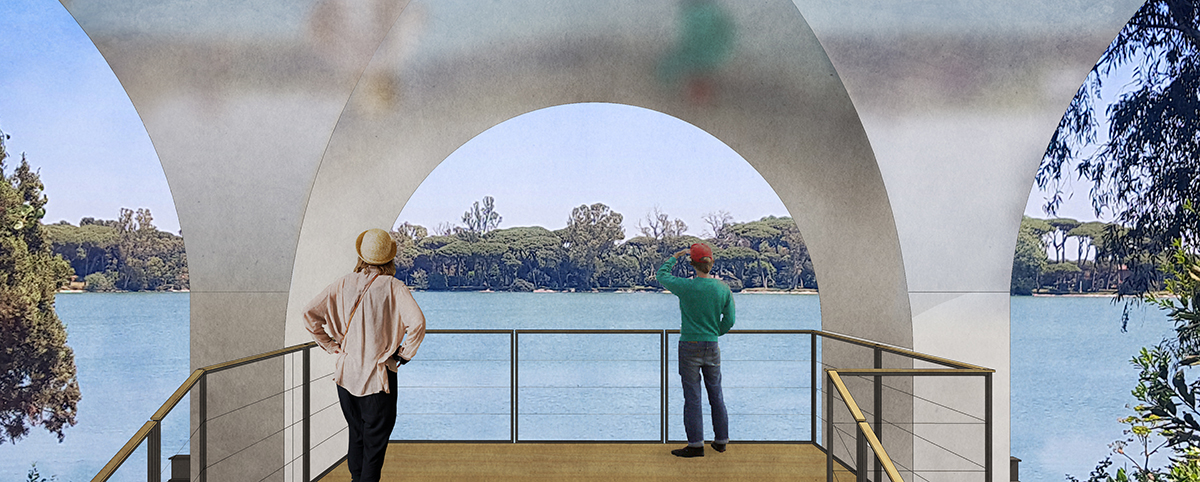

Operazioni di consolidamento strutturale delle volte e restauro dei paramenti, riguardano invece gli Horrea Severiani, gli antichi magazzini che affacciano sul bacino artificiale del lago di Traiano. Sulla testata degli Horrea il progetto ipotizza la realizzazione di un padiglione in acciaio corten che rievoca la spazialità degli ambienti voltati del secondo livello dei magazzini e diventa una occasione, raggiungendo la terrazza belvedere sopraelevata, di godere del panorama sul lago da una posizione privilegiata.
GRANDE
